引言:為什麼節拍時間在當今工廠車間仍然重要
即使是運作良好的工廠,如果生產速度是基於習慣而非實際需求,也會造成產量損失。在許多工廠,每件產品幾秒鐘的生產時間偏差,到週末就可能悄悄演變成出貨延誤、加班和在製品積壓。這就是為什麼 節拍時間 仍然很重要:它提供了一種簡單的方法,可以在實際可用的時間內確定滿足客戶需求所需的生產速度。.
對於生產經理、工廠經理、精益經理和工業工程師而言,節拍時間仍然是最實用的精實指標之一,因為它直接將需求與生產線速度、人員配置和每日產量預期連結起來。它不僅僅是價值流程圖上的一個理論數字。在生產現場,它可以幫助您了解生產線是否運行過慢而無法滿足訂單,是否運行過快導致庫存積壓,或者各工位之間的運行是否不均衡。.
本文將介紹… 節拍時間公式, 我們將闡述如何在製造業中進行可靠的節拍時間計算,以及如何解讀以分鐘或秒為單位的單位節拍時間數值。 節拍時間與週期時間, 展示真實的工廠案例,並解釋數位追蹤如何讓團隊即時了解生產情況。 節拍時間 而不是依賴延遲的電子表格更新。.
節拍時間公式及其數字的真正意義
節拍時間公式:可用生產時間÷顧客需求
這 節拍時間 公式很簡單: 節拍時間 = 淨可用生產時間 ÷ 顧客需求. 結果顯示,在滿足特定時間內的需求的前提下,生產線可以生產一個單位產品花費多少時間。實際上,這個時間段可以是班次、一天或一周,但分子和分母必須使用相同的時間段。如果需求是按天計算的,那麼你的可用時間也必須是按天計算的。.

許多節拍時間計算都在這一步出了問題。團隊通常以 8 小時班次作為分子,即使操作員並非工作滿 480 分鐘。他們也可能使用單班時間除以月度預測,這樣得到的數字看起來很精確,但實際上毫無意義。.
哪些因素構成可用生產時間
可用生產時間應指 淨生產時間, 並非總工時。首先計算計劃工時,然後減去計劃休息時間、交接班時間、日常清潔時間、團隊會議時間以及生產線不生產可售產品的任何其他時間。如果在測量窗口期內機器因預防性維護而計劃停機,則該計劃停機時間也應排除在外。.
例如,如果一條生產線計劃運行 480 分鐘,其中包含 30 分鐘午餐時間、10 分鐘班會時間和 20 分鐘計劃清潔時間,則淨可用時間為 420 分鐘。 420 分鐘才是節拍時間公式的正確分子,而不是 480 分鐘。使用總班次工時會高估生產線產能。 14.3%, 這可能會扭曲人員配備、平衡和產出目標。.
使用正確的需求量
分母應反映 同期實際客戶需求. 如果您要計算最終組裝的每日生產節拍時間,請使用已確認的生產線每日出貨或補貨需求量。如果需求量因型號、系列或生產線而異,則應在實際排產和管理工作的層級上計算節拍時間。.
精益生產節拍分析中一個常見的錯誤是使用周平均值或月平均值,這會掩蓋每日的波動。假設平均需求為每週 1000 件,但客戶需求集中在前期,週一需要 250 件,週五需要 150 件。雖然單一平均節拍值看起來似乎可以接受,但生產線在一周初期可能無法達到實際所需的生產速度。.
維持單位一致
節拍時間 可以表達為 每單位秒數, 每單位分鐘數, 或者,較少情況下,以每單位小時數來表示。關鍵在於… 一致性. 如果您的可用時間以分鐘為單位,則需求必須以同一時間段內的單位為單位,您的結果將是每單位所需時間(分鐘)。.
在大多數生產車間,以秒/單位為單位便於生產線平衡和操作員工作分配。而對於更高層級的計劃,以分鐘/單位為單位可能更易於理解。只要從生產主管到工業工程師的所有人都使用相同的計量單位,兩種單位都可以。.
為什麼計畫內損失比大多數球隊想像的更重要
計劃內非生產時間並非無關緊要的會計細節;它會改變操作員需要保持的目標節拍。如果忽略計畫內停機時間,節拍目標就會人為地變得過緊或過松,這取決於分子中剩餘的時間。這可能導致對生產線性能不足或需求超出實際產能的錯誤判斷。.
這也是為什麼節拍時間不應與正常運行時間或設備效率混淆的原因。節拍時間根據需求和可用時間設定所需的生產節奏。比較 節拍時間 和 週期 然後顯示該過程是否真的能夠達到所需的節奏。.
導致節拍時間產生誤導的三個常見錯誤
第一個錯誤是使用 總輪班時間 而不是使用淨可用時間。這使得節拍數看起來比實際情況更樂觀,並可能掩蓋額外勞動力、加班或平衡調整的需求。這是製定生產線無法維持的生產計劃的最快方法之一。.
第二個錯誤是使用 預測需求 預測數據雖然有助於產能規劃,但用於日常生產的節拍時間應該反映工廠實際需要滿足的需求訊號。否則,生產線可能會盲目跟風,造成不必要的缺貨或庫存積壓。.
第三個錯誤是使用 分子或分母水平錯誤. 例如,如果計算的是整個工廠的節拍時間,卻將其應用於一條受限的裝配線,就會得出錯誤的結果。同樣,如果只使用一條生產線的總工時,但只考慮某一產品系列的需求,也會產生錯誤的節拍時間範例,這與實際生產車間的工時分配方式不符。.
如何一步步計算製造業中的節拍時間
第一步:確定您的計劃時間窗口
首先確定你的團隊實際管理的具體計畫窗口:一個班次、一天,或一個客戶排班時段。 節拍時間 計算 只有當時間基準與需求訊號相符時,這種方法才有效,因此請避免將每日需求與每周可用時間混淆。對於大多數生產經理而言,以一個班次或一天為起點是最實際的選擇,因為它便於人員配備、休息安排和生產線報告。.
以離散製造為例:一家家電廠在一條總裝線上組裝電飯煲。這條生產線每天運行一個8小時班次,因此總可用時間看起來是480分鐘。但目前這只是一個初始值,並非真正的生產節拍時間。.
步驟 2:減去計畫非生產時間
接下來,剔除所有刻意不用於生產的時段。這包括用餐休息、茶歇、交接班、計劃清潔和預定的團隊會議。在精實生產中,節拍時間應基於… 淨可用生產時間, 而不是總輪班時長,否則結果會過於樂觀。.

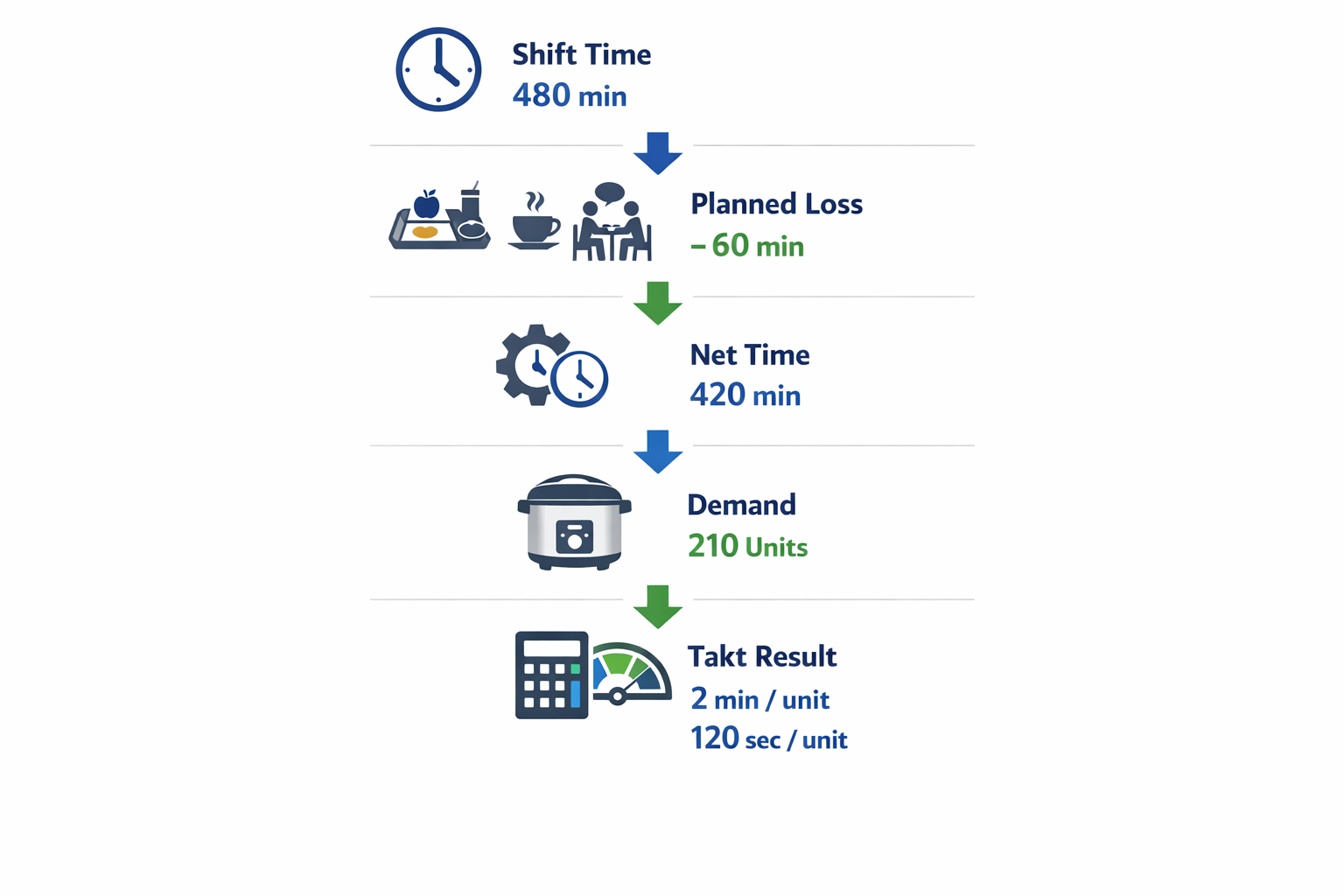

在電飯煲生產線上,480分鐘的班次包括30分鐘的午餐休息、兩次10分鐘的休息以及10分鐘的啟動會議。這意味著計劃中的非生產時間總計60分鐘,剩餘420分鐘的淨可用時間。如果就此打住,使用這420分鐘,你的節拍時間公式就已經比使用完整的480分鐘可靠得多。.

步驟三:確認同一時期的實際客戶需求
現在,請核實同一時間內的所需產量。使用已確認的客戶需求、出貨要求或生產線預期能夠滿足的既定生產計劃。如果生產線是按日排產和測產,則不要切換到月度預測,因為這會扭曲節拍目標。.

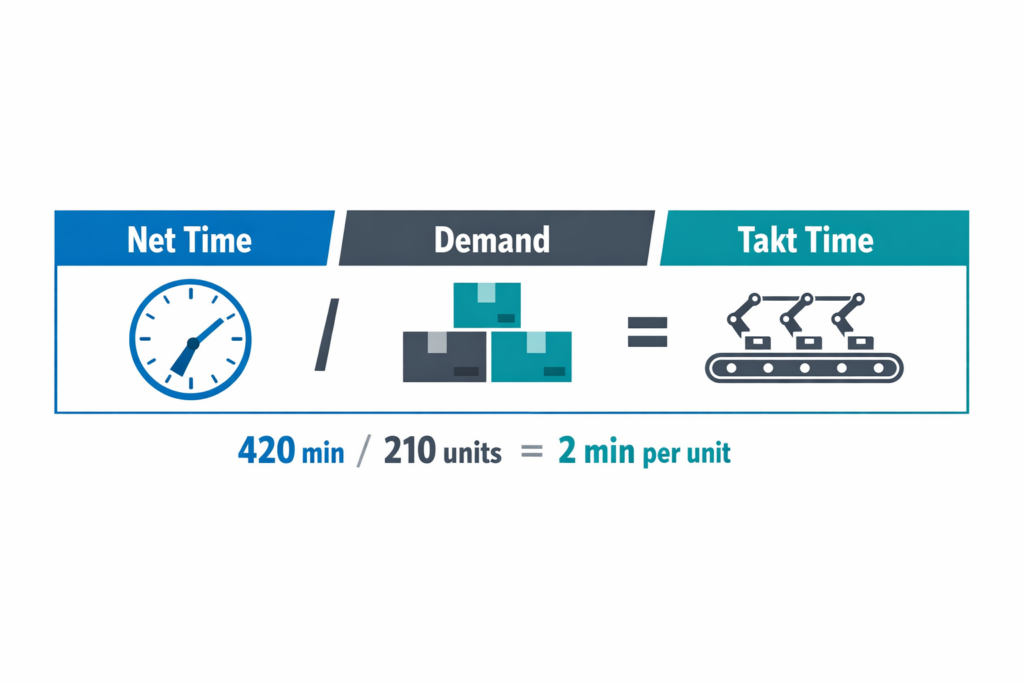

對於同一條電飯煲生產線,假設初始計劃是工廠今天必須生產 210 個電飯煲。在可用時間 420 分鐘和所需產量 210 個電鍋的情況下,節拍時間計算為 420 ÷ 210 = 2 分鐘/個,即 120 秒/個。這是一個很有用的節拍時間範例,因為它能為主管人員提供清晰的生產線目標速度。.
第四步:重新檢視影響實際計畫的產能損失
在將生產時間最終確定為日常管理所需時間之前,應檢查是否還有其他計劃內的限制因素需要考慮。生產團隊經常發現,生產線會因為計畫內的物料補給、首件檢驗或人員變動而損失時間。這些並非隨機停機事件,而是會影響當日實際產能的已知因素。.
在我們的範例中,生產線還計劃預留 20 分鐘進行首件檢驗和包裝變更的換線調整。這使得淨可用時間從 420 分鐘減少到 400 分鐘。在需求量仍為 210 件的情況下,修訂後的生產節拍時間為每件 400 ÷ 210 = 1.90 分鐘,即每件約 114 秒。.
第五步:依需求變化更新節拍時間
節拍時間 這不是一成不變的工程常數。即使生產線和人員配置保持不變,客戶需求的變化也會導致其變化。因此,每當生產計劃發生重大調整時,團隊都應該重新計算該參數。.
假設銷售部門將同一班次的產量需求上調至 250 件,而可用生產時間仍為 400 分鐘。新的節拍時間公式為 400 ÷ 250 = 1.6 分鐘/件,即 96 秒/件。生產線本身的速度並沒有加快;只是所需的生產節奏變得更快了。.
步驟 6:用車間術語解讀結果
計算出節拍時間後,將其轉換為生產線可以執行的速度。每單位耗時分鐘數對於計劃很有用,但每單位耗時秒數通常更容易被團隊負責人、工業工程師和生產線操作員理解。在速度更快的組裝線上,即使是 10 到 15 秒的差距也至關重要。 以秒為單位表達節拍時間 有助於日常管理。.
以電飯煲為例,生產線最初粗略估計每台電飯煲的生產時間為 480 ÷ 210 = 2.29 分鐘,而根據確認的需求和計劃可用時間,更精確的估算值為每台電飯煲 96 至 114 秒。這一差異足以影響人員配置、平衡表和每小時產量目標。 節拍時間 計算不僅僅是算術;它是實現合理生產速度的基礎。.

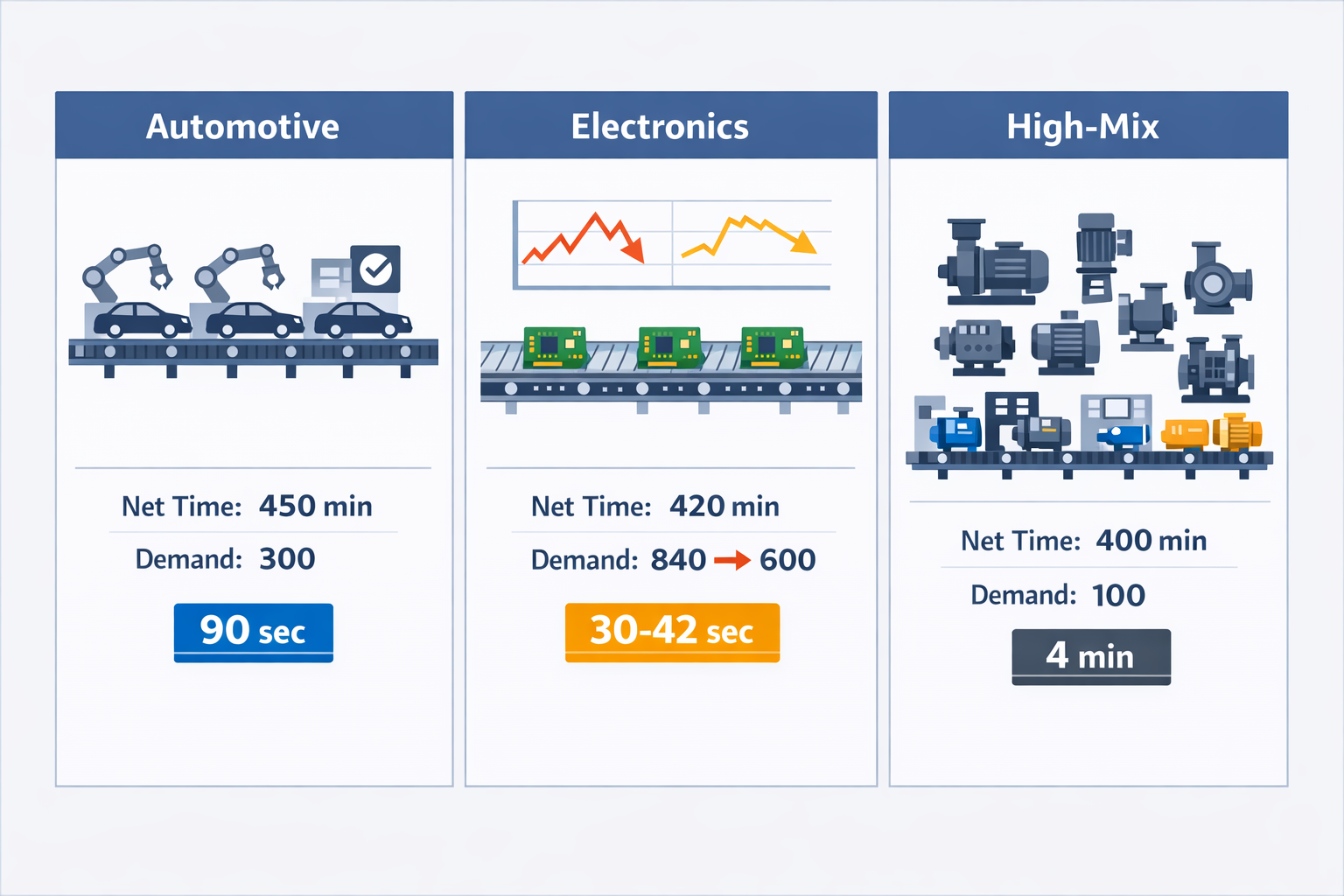

不同生產環境下的節拍時間範例場景
汽車組裝:需求穩定,重複性高
在汽車組裝中,, 節拍時間 由於需求相對容易,因此通常最容易視覺化。 穩定的 工作內容是 高度標準化. 假設一條總裝配線在一個班次中有 450 分鐘的淨可用生產時間,而該班次的客戶需求為 300 輛車。節拍時間的計算為 450 ÷ 300 = 1.5 分鐘/輛車,或 90 秒/單位。.
這種生產節拍時間能為管理者提供清晰的生產線平衡目標。如果每個工作站都能在大約 90 秒內穩定完成分配的工作,生產線就能滿足需求,而不會在各工作站之間積壓過多的在製品。在精實生產中,這種環境下的節拍時間與其說是複雜的數學計算,不如說是維持可重複的流程、標準化的作業以及在某個工作站出現延誤時快速回應的關鍵。.
電子組裝:需求變化速度快於生產線調整速度
電子工廠通常面臨產品生命週期較短且訂單波動較大的情況,因此節拍時間目標可以更頻繁地調整。例如,一條SMT貼片到手工組裝的生產線可能擁有420分鐘的淨可用時間,每日需求量為840塊控制板,此時每塊板的節拍時間為30秒。如果第二天的確認需求量下降到600塊板,節拍時間將立即調整為每塊板42秒。.
這種轉變在營運上至關重要,因為即使設備和操作人員不變,所需的生產速度也會改變。像這樣的節拍時間範例說明了為什麼團隊應該以實際可用時間(分子)和已確認的需求(分母)為基礎,而不是以周平均值為基礎。否則,管理者可能會過度安排人員、過度激進地運作生產線,或誤判實際產量是否真正符合計畫。.
高混合離散製造:一個節拍,多種產品變體
高混合環境 節拍時間 更多的 難的 因為顧客需求必須轉換為適用於不同SKU的可行生產節奏規則。想像一下,一家工廠組裝工業泵,可用時間為400分鐘,每天總共需要生產8種型號的100台。雖然整體節拍時間公式仍然得出每台4分鐘,但問題在於,一種型號的組裝可能需要2.5分鐘,而另一種型號則需要6分鐘。.
在此,節拍時間仍然有用,但前提是管理者要將其應用到適當的層面。節拍目標有助於設定生產線或價值流的整體所需節奏,而排產、生產線平衡和工作分配則必須考慮不同型號之間的差異。正是由於簡單的節拍時間計算本身就不足以應對這種情況,工廠還需要生產均衡化(均衡化生產)、靈活的人員配置或預先組裝策略,才能使平均產量與需求一致。.
這些例子在實踐中展現了什麼
這三種情況表明,同樣的公式可以適用於截然不同的生產實際情況。在汽車產業,節拍時間支援穩定的重複性生產流程;在電子產品產業,節拍時間會隨著訂單量快速變化;而在多品種製造業,節拍時間決定了整體生產節奏,但必須配合更嚴格的排產管理。下一步是進行比較。 節拍時間 對比 週期, 因為在那裡,管理人員可以看到生產線是否真的能夠跟上所需的速度。.

節拍時間與週期時間:如何發現差距、瓶頸與產能風險

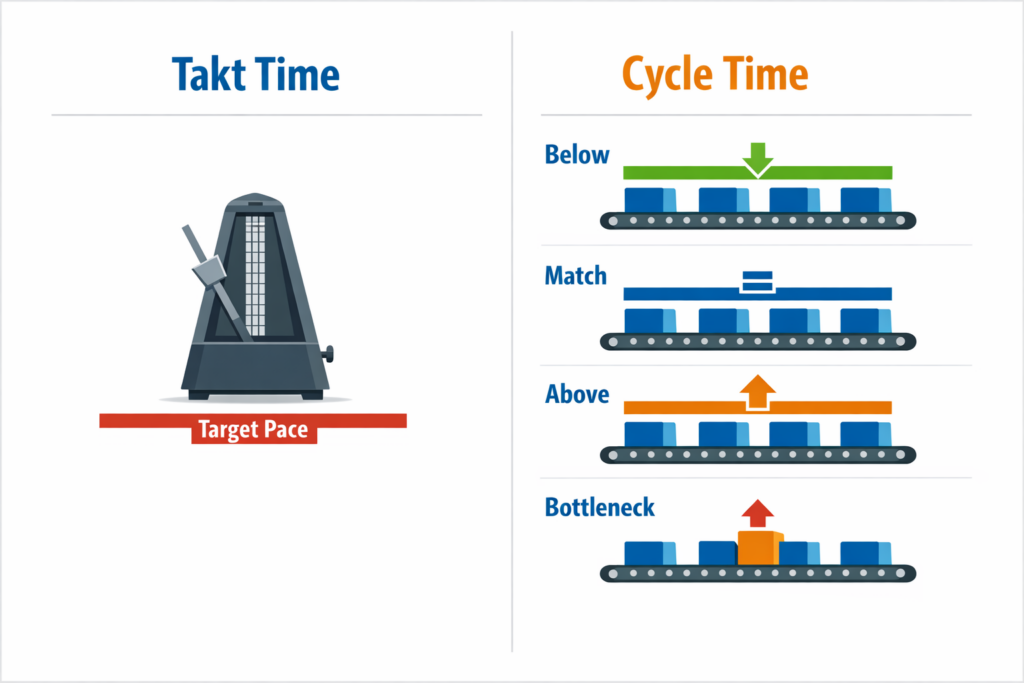

節拍時間設定目標;週期時間顯示實際速度
實際上,節拍時間與週期時間的差異歸根結底可以歸結為一個簡單的問題: 我們需要多快的生產速度?我們實際的生產速度又是多少? 節拍時間 是根據客戶需求決定的所需速度,採用與先前節拍時間公式和節拍時間計算中建立的相同邏輯。. 週期 根據測量對像不同,實際完成一個單元、一個工位任務或一個流程步驟所需的時間就是實際完成時間。.

這種區別至關重要,因為生產線看起來很忙,但實際上可能仍然無法滿足需求。如果你的生產節拍時間是每單位 60 秒,但瓶頸工位的節拍時間是每單位 72 秒,即使操作員全神貫注,產量仍然會落後。 精實生產, 節拍時間是 需求訊號, 而周期時間則是 執行現實.
這段關係告訴你什麼
當週期時間為 降低 與節拍時間相比,此流程有一定的產能裕度。但這並不意味著生產線已經優化,因為剩餘產能可能在各個工位之間分佈不均。一個工位可能時間充裕,而另一個工位卻過載,從而造成隱性產能不平衡和不必要的在製品。.
循環時間 等於 在節拍時間內,生產流程與需求保持一致,至少在正常情況下是如此。這通常是穩定生產線的設計目標,但幾乎沒有應對輕微停機、物料延遲或換線等情況的餘地。即使生產線在紙面上完全按照節拍時間運行,如果供應不穩定,實際生產中仍然可能無法達到計畫目標。.
當週期時間為 高於 如果節拍時間不達標,就會存在明顯的產能風險。例如,如果一個包裝單元的節拍時間為 45 秒,但平均節拍時間為 52 秒,那麼大約每 6 到 7 個週期就會漏掉一個產品。在一個 8 小時的班次中,這點小小的差距就可能造成數十個產品的損失。.
如何使用節拍時間和週期時間進行生產線平衡
生產線平衡首先要將每個工位的週期時間與節拍時間進行比較,而不是只關注整個生產線的總產量。例如,在一條消費性電器組裝線上,最終檢定可能需要 40 秒,子組裝需要 43 秒,擰螺絲需要 58 秒,而節拍時間為 50 秒。生產線的實際速度受限於擰螺絲這一工位,而不是所有工位的平均速度。.
因此,管理人員在進行平衡練習時,應該逐一工位審查週期時間。如果某個工位的節拍時間超過了節拍時間,而其他工位則遠低於節拍時間,那麼解決方法可能很簡單,例如重新分配工作內容、更改工位佈局或將一項任務向上游移動。一個很好的節拍時間範例是:一條生產線透過將 8 秒的人工操作從瓶頸工位轉移出去,在不增加人手的情況下提高了產量。.
人員配備決策應如何因應差距
人員配備應與節拍時間和週期時間之間的差距掛鉤,尤其是在手動或半自動化流程中。如果一個物料配製區域的節拍時間為 90 秒,但實際週期時間為 110 秒,則該團隊的產能不足以滿足當前需求。在這種情況下,加班或許可以維持一個班次的運轉,但並不能解決根本的產能不匹配問題。.
更好的因應方法是檢驗差距的來源,例如人工成本、佈局、動作浪費或補貨延遲。在某些情況下,高峰時段增加一名操作員是合理的;而在其他情況下,修改工作組合表即可在不增加人工的情況下將週期時間恢復到節拍時間以內。關鍵在於使用實際測量的周期數據,而不是對操作員工作量的假設。.
如何辨識真正的瓶頸
瓶頸是指在考慮實際操作條件後,有效週期時間最長的步驟。這一點至關重要,因為最慢的流程可能並非人工操作時間最長的流程,而可能是頻繁出現微停機、重設緩慢或良率不穩定的機器。僅僅關注標準週期時間可能會掩蓋真正限制產能的流程。.
假設一條加工生產線的節拍時間為 75 秒。 A 機的額定節拍時間為 68 秒,B 機為 70 秒,C 機為 72 秒,但 B 機頻繁的換刀中斷導致其有效節拍時間在整個班次中達到 82 秒。從理論上,這條生產線似乎能夠滿足產能需求,但實際運作中,B 機卻成為了真正的產能瓶頸。.
當週期時間落後於節拍時間時該怎麼辦
當實際生產週期超過節拍時間時,應立即採取結構化的應對措施。首先,確認問題是侷限於某工位、某班次、某產品系列或某件設備狀況。然後,將短期控制措施與永久性糾正措施區分開來,避免團隊將每次延誤視為人員配備問題。.
一個切實可行的步驟是:先檢查產能缺口最大的工位,核查停機時間和等待損失,確認物料供應情況,並將實際工作量與標準作業量進行比較。如果產能缺口是暫時的,例如送料器堵塞或缺少零件,主管應迅速恢復生產流程並追蹤恢復時間。如果產能缺口持續存在,則需要透過結構化問題解決、生產線重新平衡或產能規劃來解決。.
它如何支援日常管理
在日常管理中,節拍時間應作為運行參考,週期時間應作為控制訊號。主管無需重新計算全部週期時間。 節拍時間公式 每小時都需要進行節拍控制,但他們確實需要知道實際節拍何時偏離了所需節拍。這使得節拍從一個計劃指標轉變為一個即時管理工具。.
在生產車間,這通常意味著按時間間隔審查計畫產量與實際產量,檢查工位層面的週期趨勢,並在班次初期及時上報異常差距。例如,一條生產醫療器材托盤的生產線,前兩個小時按節拍時間完成,但午餐後卻出現 10% 的下滑,這可能表明生產線存在疲勞、補貨延遲或換線損失等問題,而這些問題在日終報告中往往難以察覺。透過這種方式,節拍時間和週期時間的比較就成為了一種實用的方法,可以在瓶頸演變成發貨延誤之前發現它們。.

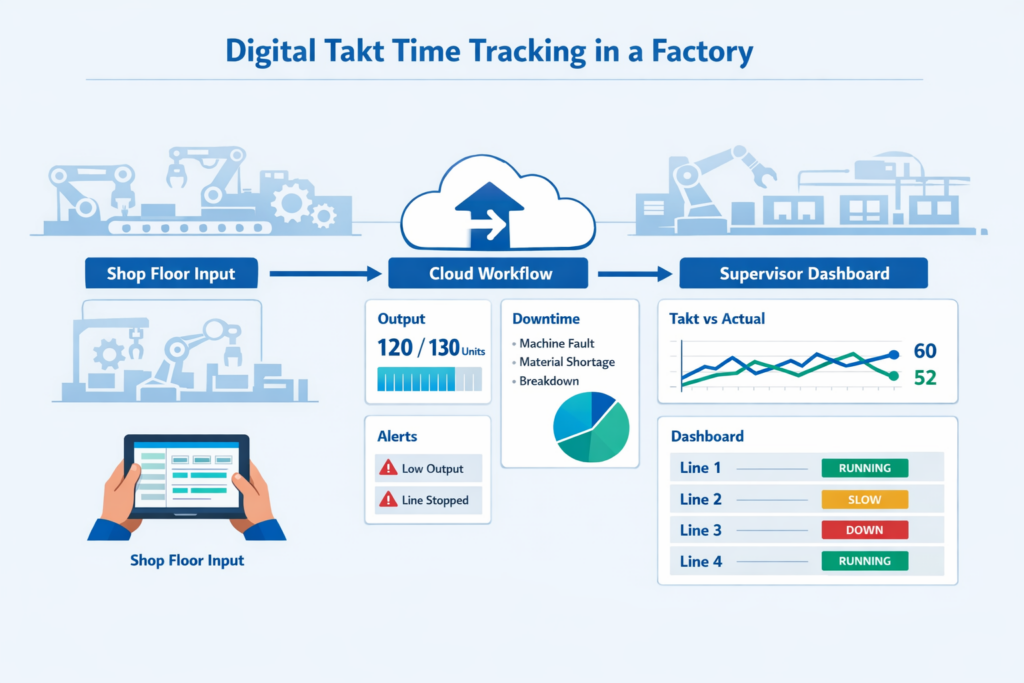

結論:如何以數位化方式追蹤節拍時間
節拍時間 當節拍管理成為即時運行訊號,而非每週在電子表格中更新一次的數字時,它的價值才最大。在工廠車間,需求變動、小停頓累積,導致單班週期時間可能超出所需速度。因此,有效的節拍管理依賴於即時生產報告、停機時間記錄、數位化工單以及能夠顯示每條生產線是否按計畫運行的儀錶板。.
和 Jodoo, 製造商可以建立無需程式碼的工作流程來追蹤生產情況。 節拍時間 無需等待客製化軟體開發。團隊可以設定行動表單,用於產生每小時產量報告,按原因代碼記錄停機時間,在實際週期時間超過節拍時間時觸發警報,並在即時儀表板上向主管和工廠經理顯示生產線狀態。這使得從精益分析過渡到日常控制和更快反應變得更加容易。.

例如,一家電子廠可以使用 Jodoo 系統會從各工位的平板電腦收集班次數據,並在產量低於需求時發出警報。主管人員可以立即發現差距,追蹤原因(例如換線、物料短缺或設備故障),並在延誤影響全天計劃之前採取行動。.
如果您想將精益生產工作流程數位化,並使實際運營中的節拍時間更容易跟踪,, Jodoo 這是一個切實可行的起點。. 開始免費試用 或者 預約演示 了解無代碼系統如何適應您工廠的流程。.
